Việc di dời một nhà máy công nghiệp quy mô lớn từ vị trí cũ sang một khu công nghiệp mới chưa bao giờ là một bài toán đơn giản. Đây là một chiến dịch vận tải và kỹ thuật khổng lồ, nơi hàng trăm tấn máy móc cơ khí chính xác, hệ thống tự động hóa phức tạp và hàng cây số đường ống cơ điện phải được tháo dỡ, vận chuyển và tái lắp đặt.
Nỗi ám ảnh lớn nhất của các giám đốc nhà máy và trưởng phòng kỹ thuật không nằm ở chi phí vận tải, mà nằm ở thời gian máy ngừng hoạt động. Một ngày nhà máy ngừng sản xuất có thể thiệt hại hàng tỷ đồng, phá vỡ chuỗi cung ứng và vi phạm hợp đồng với đối tác.
Vậy làm thế nào để thực hiện quá trình này mà vẫn đảm bảo tiêu chí vận hành liên tục, không thời gian chết? Bài viết chuyên sâu này từ các chuyên gia của công ty MC Industries sẽ bóc tách toàn bộ quy trình, biện pháp thi công và quản lý rủi ro khi di dời nhà máy.
Phần 1: Kế hoạch di dời nhà máy không gián đoạn
Để không gián đoạn sản xuất, nguyên tắc cốt lõi là tuyệt đối không dừng đột ngột quá trình sản xuất để thực hiện quá trình di dời nhà máy. Quá trình này đòi hỏi một nghệ thuật sắp xếp nguồn lực dựa trên dữ liệu sản xuất thực tế.
1.1. Tính toán lượng hàng tồn kho dự phòng
Trước khi bắt đầu tháo dỡ, bộ phận kế hoạch sản xuất và bộ phận kỹ thuật phải thống nhất phương án. Giả sử dây chuyền số một mất mười ngày để tháo dỡ, vận chuyển và lắp đặt xong tại nhà xưởng mới, nhà máy buộc phải sản xuất dôi dư lượng hàng hóa của mười ngày đó.
Ép công suất vượt giới hạn: Đẩy công suất các máy móc hiện tại lên mức tối đa trong vòng một đến hai tháng trước khi di dời.
Chiến lược tích trữ đệm: Lượng hàng tồn kho dự trữ này sẽ được đưa liên tục vào chuỗi cung ứng, giúp đối tác không hề nhận ra rằng nhà máy của bạn đang trong quá trình tháo dỡ.

Hàng hóa được sản xuất sẵn trong kho cho các đơn hàng
1.2. Kế hoạch di dời theo từng phân hệ
Đây là biện pháp kỹ thuật bắt buộc. Nhà máy sẽ được chia nhỏ thành các cụm máy móc độc lập để tháo dỡ dần.
Nhận diện điểm thắt nút: Kỹ sư cần phân tích sơ đồ chuỗi giá trị. Những máy móc phụ trợ, thiết bị gia công thô hoặc dây chuyền đóng gói có thể được chuyển đi trước.

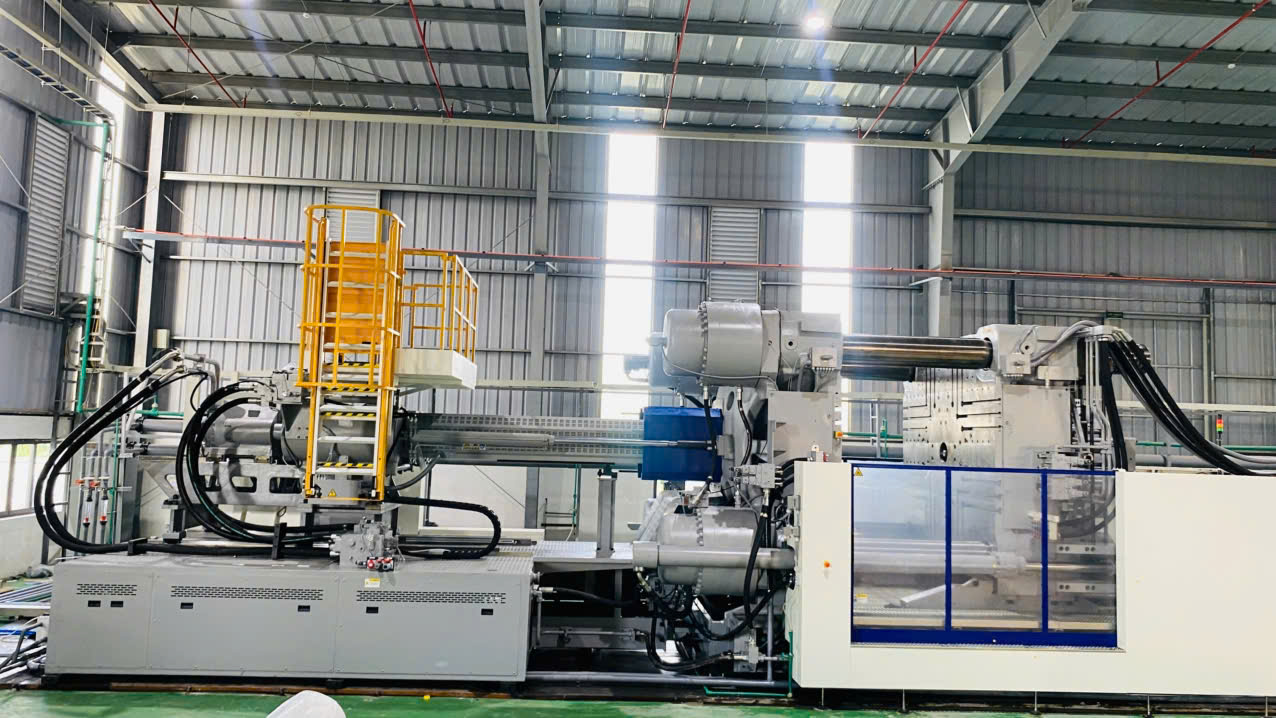

Bảo vệ “trái tim” nhà máy: Các cỗ máy quan trọng nhất, mang tính sống còn (như cụm máy phay chính xác cao, lò nung nhiệt luyện liên tục, hay máy ép nhựa cỡ lớn) sẽ được giữ lại chạy đến phút cuối cùng. Chúng chỉ được tháo dỡ khi hạ tầng tại nhà máy mới đã sẵn sàng hoàn toàn để đóng điện là chạy ngay.



Phần 2: Khảo sát nhà máy mới và lên kế hoạch thực hiện
Một sai lầm gây lãng phí tiền bạc của nhiều doanh nghiệp là tiến hành tháo máy khi chưa khảo sát kỹ mặt bằng xưởng mới. Kỹ sư thi công lắp đặt máy móc cần thực hiện các công việc sau:

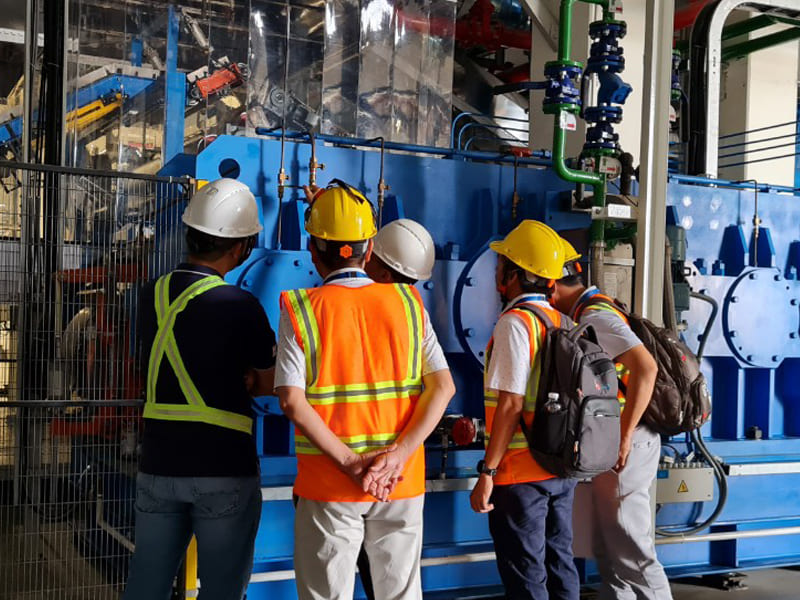

2.1. Đánh giá khả năng chịu tải của nền móng
Nền xưởng cũ có thể chịu được máy ép nặng năm mươi tấn, nhưng nền xưởng tại khu công nghiệp mới đã được ép cọc và đổ bê tông đạt tiêu chuẩn chưa?
Đơn vị thi công phải kiểm tra bản vẽ hoàn công của nhà xưởng mới.
Tính toán tải trọng tĩnh của bản thân máy và tải trọng động phát sinh do độ rung lắc khi máy chấn, máy dập hoạt động.
Nếu nền không đạt, bắt buộc phải cắt sàn, đào hố móng, ép cọc bổ sung và đổ bê tông cường độ cao chống co ngót trước khi đưa thiết bị vào.

2.2. Đo đạc cửa ra vào và lối di chuyển
Rất nhiều trường hợp máy chở đến cửa xưởng mới nhưng không đưa vào được vì cửa cuốn quá thấp hoặc vướng dầm cầu trục.
Khảo sát chiều cao, chiều rộng cửa ra vào.
Đo khoảng không từ trần nhà xuống, xác định vị trí các đường ống cứu hỏa và máng cáp điện treo trên cao để tính toán không gian cho cần cẩu hoặc cần của xe nâng người hoạt động.
Phần 3: Kỹ Thuật Tháo Dỡ Cơ Điện, Sao Lưu Dữ Liệu Và Đóng Gói An Toàn
Tháo dỡ thiết bị công nghiệp là một quá trình đòi hỏi sự chính xác tuyệt đối, không thể giao cho thợ nghiệp dư.
3.1. Quy trình khóa – treo thẻ cảnh báo và xả năng lượng
An toàn tính mạng là số một. Trước khi chạm vào bất kỳ thiết bị nào, kỹ sư cơ điện phải áp dụng quy trình cô lập năng lượng.
Ngắt cầu dao tổng, khóa tủ điện và treo biển cảnh báo không được đóng điện.
Xả toàn bộ áp suất trong các bình chứa khí nén.
Rút và thu hồi dầu thủy lực, dung dịch làm mát vào các thùng phuy chuyên dụng theo đúng tiêu chuẩn xử lý chất thải nguy hại.

3.2. Đánh dấu dây dẫn theo nguyên tắc “Nối điểm tới điểm”
Một cụm máy công nghiệp có thể có hàng ngàn sợi cáp tín hiệu và dây động lực. Nếu cắt rời mà không đánh dấu, thời gian đấu nối lại có thể mất hàng tháng trời, kèm theo nguy cơ chập cháy bo mạch.
Mọi đầu dây điện, ống khí nén, ống nước làm mát phải được gắn thẻ bọc nhựa ghi chú rõ ràng.
Sử dụng sơ đồ công nghệ đường ống và bản vẽ tủ điện để đối chiếu. Mã dây phải trùng khớp với mã trên cầu đấu dây của tủ điều khiển.
3.3. Cứu hộ dữ liệu “não bộ” máy móc
Đây là bước cực kỳ quan trọng thường bị bỏ quên. Các máy gia công kỹ thuật số hoặc hệ thống điều khiển lập trình sử dụng pin đồng hồ để nuôi bộ nhớ chứa thông số cài đặt và chương trình hoạt động.
Khi ngắt điện toàn nhà máy vài ngày để di dời, nếu viên pin này đã cũ và cạn kiệt, toàn bộ trí nhớ của máy sẽ bị xóa trắng.
Giải pháp: Kỹ sư tự động hóa bắt buộc phải kết nối máy tính, sao lưu toàn bộ dữ liệu điều khiển ra ổ cứng ngoài trước khi cúp điện. Đồng thời, tiến hành thay thế pin nuôi nguồn mới cho toàn bộ hệ thống ngay khi máy còn đang được cấp điện.
3.4. Đóng gói chống sốc và hút chân không
Môi trường vận chuyển luôn tiềm ẩn rủi ro về độ ẩm, bụi bẩn và rung lắc.

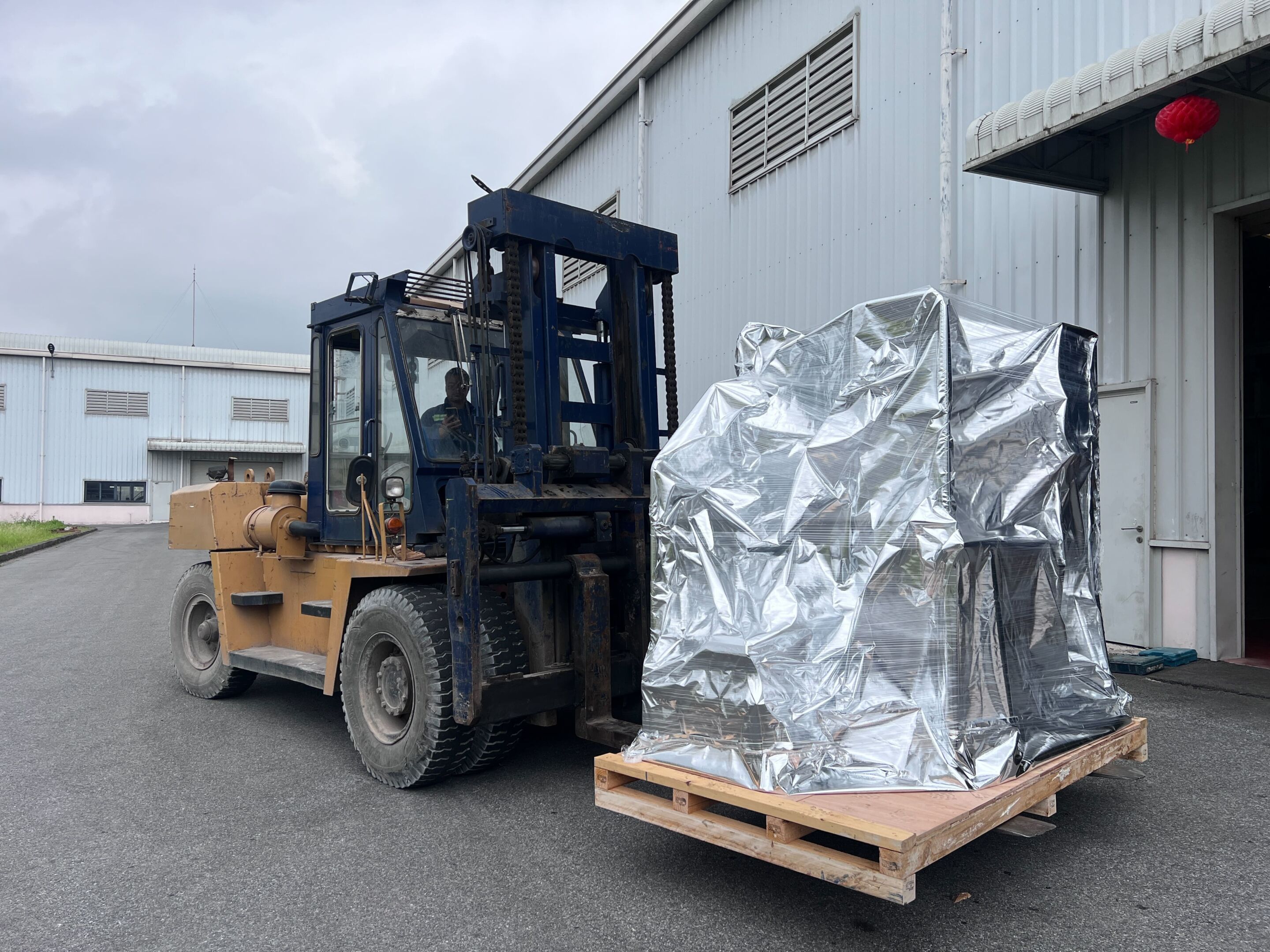

Tủ điện và bo mạch: Phải được bọc màng nhôm, bỏ hạt hút ẩm và hút chân không tuyệt đối để tránh ô-xi hóa linh kiện điện tử.
Chi tiết cơ khí hở: Trục vít, thanh răng, rãnh trượt dẫn hướng phải được bôi mỡ bảo quản và quấn màng ni-lông bám dính để chống xước và gỉ sét.
Các thiết bị nhạy cảm phải được đóng kiện gỗ theo tiêu chuẩn quốc tế về vật liệu chèn lót, có gia cố thêm lớp xốp đàn hồi chống sốc bên trong.

Phần 4: Biện Pháp Chằng Buộc Và Nâng Hạ Chuyên Nghiệp
Công đoạn nguy hiểm nhất trong quá trình di dời chính là việc nhấc bổng cỗ máy hàng chục tấn lên không trung.
4.1. Lập phương án nâng hạ
Xác định trọng tâm: Không phải máy móc nào cũng có trọng lượng phân bố đều. Kỹ sư nâng hạ phải xác định đúng trọng tâm, từ đó chọn điểm móc tai cẩu chuẩn xác để máy không bị lật nhào khi nhấc lên.
Tính toán tải trọng cáp thép: Dựa trên trọng lượng máy và góc treo cáp, kỹ sư sẽ tính ra lực căng thực tế để chọn loại cáp vải, cáp thép hay xích tải phù hợp. Góc treo càng mở rộng, sức chịu tải của sợi cáp càng giảm.



4.2. Kỹ thuật đưa máy ra khỏi không gian hẹp
Bên trong xưởng cũ chật hẹp, xe cẩu lớn không thể lọt vào. Chúng ta phải sử dụng tổ hợp thiết bị đặc chủng:
Kích thủy lực: Nâng máy rời khỏi mặt móng bê tông.
Rùa tải máy: Sử dụng rùa bánh nhựa tổng hợp để lăn máy ra cửa mà không cày nát nền sơn bảo vệ. Đối với môi trường phòng sạch sản xuất linh kiện điện tử, bắt buộc phải dùng Hệ thống nâng bằng đệm khí. Khí nén áp lực cao sẽ nâng bổng cỗ máy cách mặt đất vài mi-li-mét, giúp đẩy máy nặng trôi đi nhẹ nhàng.
Xe nâng hàng tải trọng lớn: Sử dụng loại có càng dài chuyên dụng để đỡ bên dưới khung bệ máy, đưa máy từ trong xưởng ra vị trí xe vận tải.
Phần 5: Vận Tải Hàng Siêu Trường Siêu Trọng
Khi máy móc đã nằm ngoài sân, việc đưa chúng lên phương tiện vận tải và di chuyển an toàn bắt đầu.
Khảo sát tuyến đường: Kỹ sư vận tải phải chạy xe dọc theo tuyến đường từ xưởng cũ sang nhà xưởng mới, đo đạc khoảng không của các gầm cầu, trạm thu phí, đường dây điện vắt ngang đường. Tính toán bán kính vòng cua xem xe rơ-moóc siêu dài có lọt qua ngã tư hay không.
Chằng buộc trên thùng xe: Sử dụng tăng đơ xích và dây đai chịu lực để khóa chặt máy vào sàn xe. Áp dụng các nguyên lý ma sát và lực cản để đảm bảo máy không bị xô lệch khi xe phanh gấp.


Phần 6: Tái Định Vị, Lắp Đặt Và Căn Chỉnh Chính Xác
Cỗ máy đã đến khu công nghiệp mới an toàn. Sự bền bỉ và độ chính xác của sản phẩm gia công sau này phụ thuộc hoàn toàn vào giai đoạn này.
6.1. Xử lý bệ móng và định vị
Đưa máy vào vị trí theo đúng bản vẽ bố trí mặt bằng.
Khoan cấy bu lông móng bằng hóa chất kết dính chuyên dụng.
Đổ vữa keo liên kết: Giữa đế máy và nền bê tông luôn có một khe hở. Bắt buộc phải sử dụng vữa rót không co ngót gốc nhựa để điền đầy. Loại vữa này có cường độ chịu nén cực cao, giúp truyền toàn bộ lực rung lắc từ máy xuống nền móng, bảo vệ trục chính của máy không bị rơ lắc.

6.2. Lấy thăng bằng mặt phẳng
Không một cỗ máy chính xác nào có thể tiện ra một chi tiết hoàn hảo nếu bản thân nó đang đứng nghiêng.
Sử dụng thước thủy cơ khí độ nhạy cao hoặc thiết bị thủy chuẩn quang học để đo độ thăng bằng của mặt bàn máy theo hai chiều dọc và ngang.
Sai số cho phép thông thường phải ở mức một phần trăm mi-li-mét trên một mét chiều dài. Kỹ sư sẽ vặn các bu lông kích nâng hạ hoặc đóng chêm vát dưới đế máy cho đến khi đạt thông số hoàn hảo.
6.3. Căn chỉnh đồng tâm trục bằng tia la-ze
Đối với các hệ thống động cơ nối với máy bơm, quạt ly tâm hoặc máy nén khí qua khớp nối truyền động, việc căn chỉnh bằng thước lá hay mắt thường là lỗi thời và thiếu chính xác.
Bắt buộc sử dụng máy đo góc chệch bằng tia la-ze.
Hai đầu thu phát tia la-ze sẽ được gắn lên trục động cơ và trục bị dẫn. Kỹ sư xoay trục để phần mềm tính toán ra độ lệch góc và độ lệch tâm song song.
Sau đó tiến hành chêm thêm các lá thép mỏng dưới chân động cơ để triệt tiêu độ lệch. Việc này giúp vòng bi và phớt làm kín không bị mài mòn nhanh, máy chạy êm ái, giảm rung động và tiết kiệm điện năng.
Phần 7: Nghiệm Thu, Chạy Thử Và Bàn Giao
Công đoạn cuối cùng để khẳng định việc lắp đặt máy móc đã thành công.
Kết nối cơ điện: Đấu nối lại dây điện nguồn, cáp tín hiệu, đường ống khí nén, ống nước làm mát. Tiến hành đo điện trở cách điện để phòng chống rò rỉ điện trước khi bật cầu dao.
Kiểm tra tín hiệu và chạy không tải: Kỹ sư tự động hóa bật điện tủ điều khiển, kiểm tra trạng thái nhận tín hiệu của các cảm biến, công tắc hành trình. Kích hoạt máy chạy ở chế độ điều khiển thủ công để kiểm tra chiều quay của động cơ xem có bị ngược pha hay không. Sau đó cho máy chạy tự động không mang tải ở tốc độ thấp đến cao.
Chạy có tải và kiểm tra chất lượng: Đưa phôi liệu vào máy để sản xuất thử. Sản phẩm mẫu đầu tiên sẽ được phòng kiểm soát chất lượng đo đạc. Nếu kích thước dung sai đạt chuẩn, máy không phát ra tiếng kêu lạ, hệ thống làm mát hoạt động tốt, hai bên sẽ tiến hành ký biên bản nghiệm thu bàn giao tại hiện trường.

Phần 8: MC Industries – Đối Tác Đồng Hành Giải Quyết Rủi Ro Cho Nhà Máy
Di dời nhà máy công nghiệp không phải là việc bạn có thể giao phó cho những đội xe chở hàng thông thường. Những sai lầm về tháo lắp, cẩu thả trong đấu nối hay rung lắc làm gãy vỡ linh kiện có thể tiêu tốn của bạn hàng tỷ đồng chi phí sửa chữa và hàng tháng trời đình trệ sản xuất.
MC Industries thấu hiểu sâu sắc khó khăn này của các chủ doanh nghiệp. Với tư cách là chuyên gia trong lĩnh vực dịch vụ nhà máy, chúng tôi mang đến giải pháp di dời và lắp đặt máy móc trọn gói từ khâu tháo dỡ đến khi ra thành phẩm.
Vì sao hàng loạt nhà máy tại các khu công nghiệp chọn MC Industries?
Làm chủ thiết bị chuyên dụng: Sở hữu dàn xe cẩu bánh lốp, xe cẩu bánh xích tải trọng lớn, xe nâng hàng chuyên dụng, và đặc biệt là hệ thống xe nâng người dồi dào để phục vụ công tác tháo lắp đường ống trên cao. Bạn không phải trả thêm chi phí qua cầu trung gian.
Đội ngũ kỹ sư tinh nhuệ: Không chỉ có thợ lái cẩu, chúng tôi có sẵn đội ngũ kỹ sư cơ khí, kỹ sư điện tự động hóa giỏi nghề. Chúng tôi trực tiếp đảm nhận việc sao lưu dữ liệu, cô lập nguồn điện, tháo dỡ, đấu nối và căn chỉnh bằng tia la-ze mà không cần thuê đội thợ phụ bên ngoài.
Quy trình chuẩn mực: Mọi dự án đều có bản vẽ phương án nâng hạ, thuyết minh biện pháp thi công và cam kết đền bù toàn bộ giá trị thiết bị nếu xảy ra rủi ro trong quá trình thao tác do lỗi của chúng tôi.
Tối ưu thời gian: Lên kế hoạch sát sao, làm việc xuyên đêm, xuyên ngày nghỉ lễ để bắt kịp tiến độ bàn giao mặt bằng xưởng mới cho khách hàng.
Đừng để việc di dời nhà máy trở thành một mối lo ngại lớn. Hãy để các chuyên gia cơ điện và nâng hạ siêu trọng của MC Industries giải quyết phần việc khó khăn nhất.
