Máy ép thủy lực là một trong những thiết bị cốt lõi trong các ngành công nghiệp nặng, gia công cơ khí, sản xuất ô tô, đóng gói và chế biến vật liệu. Với lực ép có thể lên tới hàng nghìn tấn, việc vận hành cỗ máy này đòi hỏi độ chính xác tuyệt đối ngay từ khâu nền móng ban đầu. Do đó, công tác lắp đặt máy ép thủy lực không chỉ đơn thuần là việc đặt máy vào đúng vị trí và cắm điện, mà đó là một quy trình kỹ thuật phức tạp đòi hỏi sự tham gia của các kỹ sư cơ – điện – thủy lực giàu kinh nghiệm.
Nếu bạn đang lên kế hoạch đầu tư thiết bị mới, di dời nhà xưởng, hoặc nâng cấp hệ thống dây chuyền sản xuất và cần tìm hiểu về chi phí cũng như quy trình lắp đặt máy ép thủy lực, bài viết này là cẩm nang toàn diện nhất dành cho bạn. Chúng tôi sẽ cung cấp chi tiết bảng báo giá mới nhất, phân tích các yếu tố cấu thành chi phí, và đi sâu vào quy trình thi công chuẩn an toàn quốc tế.
Tầm quan trọng của việc lắp đặt máy ép thủy lực đúng kỹ thuật
Nhiều doanh nghiệp thường xem nhẹ khâu lắp ráp và cho rằng chỉ cần thợ cơ khí thông thường là có thể xử lý. Tuy nhiên, một cỗ máy ép có tải trọng lớn nếu không được thi công đúng tiêu chuẩn sẽ để lại những hậu quả khôn lường. Dưới đây là những lý do vì sao bạn cần một dịch vụ lắp đặt máy ép thủy lực chuyên nghiệp:
Đảm bảo an toàn lao động tuyệt đối
Hệ thống thủy lực hoạt động dưới áp suất cực cao (thường từ 100 bar đến hơn 300 bar). Một sai sót nhỏ trong việc siết cút nối, lắp đặt ống dẫn dầu có thể dẫn đến hiện tượng bục ống, rò rỉ dầu áp lực cao, gây nguy hiểm trực tiếp đến tính mạng của người vận hành. Hơn nữa, với kết cấu cơ khí nặng hàng chục tấn, nếu móng máy không được tính toán kỹ, máy có thể bị nghiêng, lún hoặc lật trong quá trình dập ép tải trọng lớn.

Tối ưu hóa hiệu suất và độ chính xác của sản phẩm
Trong gia công đột dập, nong lỗ, hay ép khuôn, độ song song giữa bàn máy và đầu ép quyết định trực tiếp đến dung sai của sản phẩm. Việc lắp đặt máy ép thủy lực chuẩn xác, sử dụng các thiết bị đo lường laser và thước thủy bình điện tử để căn chỉnh độ thăng bằng sẽ giúp máy hoạt động với độ chính xác hàng phần nghìn milimet (micron). Nếu lắp đặt sai lệch, sản phẩm ép ra sẽ bị lỗi, móp méo, tỷ lệ phế phẩm tăng cao.
Kéo dài tuổi thọ thiết bị và giảm chi phí bảo trì
Một cỗ máy được đặt trên nền móng vững chắc, căn chỉnh thăng bằng hoàn hảo sẽ hạn chế tối đa hiện tượng rung lắc, cộng hưởng lực trong quá trình làm việc. Điều này giúp giảm thiểu sự mài mòn không đồng đều trên các trục dẫn hướng, bảo vệ gioăng phớt xi lanh và giữ cho bơm thủy lực hoạt động êm ái. Ngược lại, nếu lắp đặt cẩu thả, bạn sẽ phải đối mặt với chi phí sửa chữa, thay thế linh kiện liên tục chỉ sau một thời gian ngắn.
Các yếu tố ảnh hướng đến báo giá lắp đặt máy ép thủy lực
Khác với việc mua một sản phẩm có sẵn, chi phí cho dịch vụ thi công lắp ráp thiết bị công nghiệp không có một mức giá cố định cho mọi trường hợp. Báo giá lắp đặt máy ép thủy lực phụ thuộc vào nhiều biến số thực tế tại công trình. Dưới đây là 5 yếu tố chính quyết định mức chi phí bạn cần bỏ ra:
Kích thước, trọng lượng và lực ép của máy
Đây là yếu tố tiên quyết. Một chiếc máy ép khung chữ C loại nhỏ (10 – 50 tấn), trọng lượng dưới 2 tấn có thể chỉ cần xe cẩu nhỏ, đưa vào xưởng và lắp đặt trong nửa ngày.
Tuy nhiên, với các dòng máy ép 4 trụ, máy ép dập nóng, ép phế liệu khổng lồ (từ 500 tấn đến 5000 tấn), trọng lượng bản thân có thể lên tới hàng chục, hàng trăm tấn. Việc này đòi hỏi phải tháo rời thành nhiều module (đế, thân, xi lanh, cụm nguồn) để vận chuyển. Khi đến xưởng, nhà thầu phải huy động hệ thống cẩu trục tải trọng lớn, rùa tời, và mất nhiều ngày để lắp ráp các module lại với nhau. Do đó, chi phí sẽ tăng lên đáng kể.

Điều kiện mặt bằng và vị trí thi công
Vị trí xưởng của bạn có dễ dàng cho xe cẩu, xe nâng tiếp cận hay không? Cửa xưởng có đủ cao? Không gian bên trong có đủ rộng để xoay xở thiết bị?
Nếu máy cần được đặt ở tầng hầm, trên tầng cao, hoặc trong góc hẹp bị vướng các dây chuyền cũ, đơn vị thi công sẽ phải sử dụng các biện pháp nghiệp vụ đặc biệt như trượt rùa, dùng kích thủy lực nhiều nấc, tháo dỡ mái xưởng… Những hạng mục phát sinh này sẽ được cộng vào báo giá lắp đặt máy ép thủy lực.

Yêu cầu về nền móng (Móng máy)
Đối với máy nhỏ, có thể đặt trực tiếp trên nền bê tông có sẵn của nhà xưởng (chỉ cần khoan cấy bu lông neo). Nhưng với máy lớn (từ 100 tấn trở lên) hoặc máy ép có chu kỳ dập nhanh gây rung chấn mạnh, bắt buộc phải thi công móng máy riêng.
Chi phí làm móng bao gồm: cắt nền xưởng, đào hố móng, đan thép cốt, đổ bê tông mác cao (M300 – M400), đổ vữa Grout chống co ngót, chờ khô móng. Nếu hợp đồng bao gồm cả hạng mục làm móng, chi phí sẽ cao hơn so với việc chủ đầu tư đã chuẩn bị sẵn móng.

Mức độ phức tạp của hệ thống phụ trợ (Điện, làm mát, tích hợp tự động hóa)
Một chiếc máy ép độc lập thao tác bằng tay gạt sẽ dễ lắp đặt hơn nhiều so với một hệ thống máy ép thủy lực CNC điều khiển bằng PLC, tích hợp với cánh tay robot cấp phôi tự động.
Ngoài ra, nếu máy yêu cầu hệ thống tản nhiệt nước (Chiller) công suất lớn, hoặc yêu cầu kéo đường cáp điện động lực từ trạm biến áp ở xa, kỹ sư sẽ phải tính toán thêm vật tư (dây cáp, ống nước, rơ le) và nhân công đấu nối.

Vị trí địa lý
Khoảng cách từ trụ sở của đơn vị thi công đến nhà máy của bạn cũng ảnh hưởng đến giá thành. Chi phí đi lại, lưu trú cho đội ngũ kỹ sư, công nhân, và chi phí điều động xe cơ giới (cẩu, nâng) liên tỉnh sẽ làm thay đổi tổng ngân sách dự kiến.
Bảng báo giá lắp đặt máy ép thúy lực trọn gói mới nhất
Để quý doanh nghiệp có cái nhìn tổng quan và dễ dàng lập dự toán ngân sách, chúng tôi cung cấp bảng báo giá tham khảo cho dịch vụ lắp đặt máy ép thủy lực.
(Lưu ý: Bảng giá dưới đây là mức giá tham khảo trung bình trên thị trường. Để có báo giá chính xác tới từng đồng, đơn vị thi công cần tiến hành khảo sát thực tế tại nhà máy của bạn).
Báo giá tham khảo theo dải tải trọng của máy
| STT | Nội dung đóng hàng | Đơn giá đóng hàng | Ghi chú |
| 1 | Giá lắp máy công nghiệp từ 150kg đến 3.5 tấn | 3.500.000–9.500.000 | |
| 2 | Giá lắp máy công nghiệp từ 3.5 tấn đến 15 tấn | 10.500.000–20.500.000 | |
| 3 | Giá lắp máy công nghiệp từ 15 tấn đến 20 tấn | 30.000.000–45.000.000 | |
| 4 | Giá lắp máy công nghiệp từ 20 tấn đến 45 tấn | 45.500.000–55.000.000 | |
| 5 | Giá lắp máy công nghiệp từ 45 tấn đến 55 tấn | 55.000.000–75.500.000 | |
| 6 | Giá lắp máy công nghiệp từ 55 tấn đến 75 tấn | 80.000.000–98.000.000 | |
| 7 | Đóng kiện hàng lên xe tải thùng | 350.000 – 380.000 | M3 |
| 8 | Đóng kiện hàng vào thùng container | 380.000-450.000 | M3 |
| 9 | Giá cho thuê xe nâng hàng 2 tấn | 2.000.000-2.500.000 | Ca |
| 10 | Giá cho thuê xe nâng hàng 3 tấn | 3.000.000-3.500.000 | Ca |
| 11 | Giá cho thuê xe nâng hàng 5 tấn | 3.800.000-4.500.000 | Ca |
| 12 | Giá cho thuê xe nâng hàng 7 tấn | 4.500.000-5.500.000 | Ca |
| 13 | Giá cho thuê xe nâng hàng 10 tấn | 6.500.000-8.500.000 | Ca |
| 14 | Giá cho thuê xe nâng hàng 15 tấn | 9.500.000-10.500.000 | Ca |
Bảng giá cho thuê xe cẩu lốp
| STT | Tải trọng nâng | Giá cho thuê ca | Giá cho thuê tháng |
| 1 | Giá thuê xe cẩu 10 tấn | 4.000.000 | 69.000.000 |
| 2 | Giá thuê xe cẩu 12 tấn | 4.100.000 | 75.000.000 |
| 3 | Giá thuê xe cẩu 13 tấn | 4.200.000 | 77.000.000 |
| 4 | Giá thuê xe cẩu 16 tấn | 4.300.000 | 78.000.000 |
| 5 | Giá thuê xe cẩu 20 tấn | 4.500.000 | 79.000.000 |
| 6 | Giá thuê xe cẩu 25 tấn | 4.500.000 | 80.000.000 |
| 7 | Giá thuê xe cẩu 30 tấn | 4.500.000 | 85.000.000 |
| 8 | Giá thuê xe cẩu 35 tấn | 5.000.000 | 88.000.000 |
| 9 | Giá thuê xe cẩu 45 tấn | 5.300.000 | 90.000.000 |
| 10 | Giá thuê xe cẩu 50 tấn | 7.800.000 | 105.000.000 |
| 11 | Giá thuê xe cẩu 55 tấn | 8.000.000 | 115.000.000 |
| 12 | Giá thuê xe cẩu 60 tấn | 9.000.000 | 120.000.000 |
| 13 | Giá thuê xe cẩu 65 tấn | 10.000.000 | 140.000.000 |
| 14 | Giá thuê xe cẩu 70 tấn | 13.000.000 | 155.000.000 |
| 15 | Giá thuê xe cẩu 75 tấn | 13.500.000 | 160.000.000 |
| 16 | Giá thuê xe cẩu 80 tấn | 14.500.000 | 170.000.000 |
| 17 | Giá thuê xe cẩu 85 tấn | 15.000.000 | 180.000.000 |
| 18 | Giá thuê xe cẩu 90 tấn | 15.500.000 | 190.000.000 |
| 19 | Giá thuê xe cẩu 95 tấn | 15.500.000 | 190.000.000 |
| 20 | Giá thuê xe cẩu 100 tấn | 16.000.000 | 198.000.000 |
| 21 | Giá thuê xe cẩu 120 tấn | 17.000.000 | 205.000.000 |
| 22 | Giá thuê xe cẩu 130 tấn | 17.500.000 | 205.000.000 |
| 23 | Giá thuê xe cẩu 140 tấn | 17.800.000 | 210.000.000 |
| 24 | Giá thuê xe cẩu 150 tấn | 18.000.000 | 220.000.000 |
| 25 | Giá thuê xe cẩu 160 tấn | 18.500.000 | 235.000.000 |
| 26 | Giá thuê xe cẩu 180 tấn | 19.000.000 | 249.000.000 |
| 27 | Giá thuê xe cẩu 200 tấn | 22.000.000 | 255.000.000 |
| 28 | Giá thuê xe cẩu 220 tấn | 23.500.000 | 260.000.000 |
| 29 | Giá thuê xe cẩu 225 tấn | 23.500.000 | 270.000.000 |
| 30 | Giá thuê xe cẩu 230 tấn | 24.000.000 | 270.000.000 |
| 31 | Giá thuê xe cẩu 240 tấn | 24.000.000 | 270.000.000 |
| 32 | Giá thuê xe cẩu 250 tấn | 28.000.000 | 275.000.000 |
| 33 | Giá thuê xe cẩu 260 tấn | 28.000.000 | 275.000.000 |
| 34 | Giá thuê xe cẩu 300 tấn | 34.000.000 | 335.000.000 |
| 35 | Giá thuê xe cẩu 350 tấn | 38.000.000 | 350.000.000 |
| 36 | Giá thuê xe cẩu 360 tấn | 38.000.000 | 350.000.000 |
| 37 | Giá thuê xe cẩu 400 tấn | 55.000.000 | 420.000.000 |
| 38 | Giá thuê xe cẩu 450 tấn | 60.000.000 | 470.000.000 |
| 39 | Giá thuê xe cẩu 550 tấn | 80.000.000 | 600.000.000 |
Bảng giá cho thuê xe cẩu xích
| STT | Cho thuê xe cẩu | Giá thuê theo ca | Giá thuê theo tháng |
| 1 | Giá thuê xe cẩu xích 45 tấn | 13.000.000 | 125.000.000 |
| 2 | Giá thuê xe cẩu xích 50 tấn | 14.000.000 | 130.000.000 |
| 3 | Giá thuê xe cẩu xích 55 tấn | 15.000.000 | 140.000.000 |
| 4 | Giá thuê xe cẩu xích 70 tấn | 20.000.000 | 180.000.000 |
| 5 | Giá thuê xe cẩu xích 80 tấn | 21.000.000 | 200.000.000 |
| 6 | Giá thuê xe cẩu xích 100 tấn | 23.000.000 | 235.000.000 |
| 7 | Giá thuê xe cẩu xích 135 tấn | 25.000.000 | 250.000.000 |
| 8 | Giá thuê xe cẩu xích 150 tấn | 27.500.000 | 265.000.000 |
| 9 | Giá thuê xe cẩu xích 160 tấn | 28.000.000 | 275.000.000 |
| 11 | Giá thuê xe cẩu xích 180 tấn | 30.000.000 | 290.000.000 |
| 12 | Giá thuê xe cẩu xích 200 tấn | 31.500.000 | 310.000.000 |
| 13 | Giá thuê xe cẩu xích 250 tấn | 32.000.000 | 325.000.000 |
| 14 | Giá thuê xe cẩu xích 260 tấn | 32.000.000 | 325.000.000 |
| 15 | Giá thuê xe cẩu xích 300 tấn | 35.000.000 | 370.000.000 |
| 16 | Giá thuê xe cẩu xích 350 tấn | 39.000.000 | 480.000.000 |
| 17 | Giá thuê xe cẩu xích 400 tấn | 40.500.000 | 610.000.000 |
| 18 | Giá thuê xe cẩu xích 450 tấn | 43.000.000 | 710.000.000 |
| 19 | Giá thuê xe cẩu xích 500 tấn | 48.000.000 | 870.000.000 |
| 20 | Giá thuê xe cẩu xích 600 tấn | 60.000.000 | 910.000.000 |
| 21 | Giá thuê xe cẩu xích 650 tấn | 70.000.000 | 950.000.000 |
| 22 | Giá thuê xe cẩu xích 750 tấn | 105.000.000 | 1.300.000.000 |
| 23 | Giá thuê xe cẩu xích 800 tấn | 190.000.000 | 2.355.000.000 |
Bảng giá cho thuê xe nâng hàng
| Tải trọng nâng | Nhiên liệu | Giá thuê theo ca | Giá thuê theo tháng | ||
| Có lái | Không lái | Có lái | Không lái | ||
| 1,50 tấn | Điện | 2.200.000 | 1.550.000 | 26.000.000 | 11.500.000 |
| 1,80 tấn | Điện | 2.500.000 | 1.700.000 | 28.000.000 | 13.000.000 |
| 2,00 tấn | Điện | 2.600.000 | 1.900.000 | 29.000.000 | 12.000.000 |
| Dầu | 2.200.000 | 1.750.000 | 24.000.000 | 11.500.000 | |
| 2,50 tấn | Điện | 2.800.000 | 2.200.000 | 30.000.000 | 12.500.000 |
| Dầu | 2.300.000 | 1.800.000 | 26.000.000 | 11.800.000 | |
| 3,00 tấn | Điện | 3.000.000 | 2.500.000 | 32.000.000 | 14.500.000 |
| Dầu | 2.800.000 | 2.000.000 | 28.000.000 | 13.000.000 | |
| 3,50 tấn | Điện | 3.200.000 | 3.000.000 | 33.000.000 | 15.500.000 |
| Dầu | 3.000.000 | 2.150.000 | 30.000.000 | 13.500.000 | |
| 4,00 tấn | Điện | 3.500.000 | 2.700.000 | 35.000.000 | 20.000.000 |
| Dầu | 3.300.000 | 2.300.000 | 32.000.000 | 13.800.000 | |
| 5,00 tấn | Điện | 4.000.000 | 3.500.000 | 39.000.000 | 27.500.000 |
| Dầu | 3.800.000 | 2.600.000 | 36.000.000 | 21.500.000 | |
| 6,00 tấn | Dầu | 4.300.000 | 3.500.000 | 39.000.000 | 23.000.000 |
| 7,00 tấn | Dầu | 4.500.000 | 3.000.000 | 44.000.000 | 29.000.000 |
| 8,00 tấn | Dầu | 5.000.000 | 3.200.000 | 49.000.000 | 32.000.000 |
| 10,00 tấn | Dầu | 6.000.000 | 4.200.000 | 55.000.000 | 39.000.000 |
| 12,00 tấn | Dầu | 7.000.000 | 4.500.000 | 59.000.000 | 42.000.000 |
| 15,00 tấn | Dầu | 9.000.000 | 6.500.000 | 61.000.000 | 48.500.000 |
| 18,00 tấn | Dầu | 11.000.000 | 9.000.000 | 64.000.000 | 48.000.000 |
| 20,00 tấn | Dầu | 15.000.000 | 9.200.000 | 76.000.000 | 64.000.000 |
| 25,00 tấn | Dầu | 18.000.000 | 14.000.000 | 82.000.000 | 75.000.000 |
| 28,00 tấn | Dầu | 22.000.000 | 16.000.000 | 91.000.000 | 78.000.000 |

Báo giá bóc tách theo từng hạng mục công việc (Dành cho khách hàng chỉ thuê một phần dịch vụ)
Trong trường hợp nhà máy đã có sẵn đội ngũ bảo trì có thể tự đấu điện hoặc tự làm móng, bạn có thể thuê các hạng mục lẻ trong quy trình lắp đặt máy ép thủy lực:
Hạng mục khảo sát và thiết kế bản vẽ móng máy: 2.000.000 – 5.000.000 VNĐ.
Hạng mục thi công nền móng (Đào hố, đổ bê tông cốt thép): Tính theo m3 bê tông thực tế, trung bình từ 3.500.000 – 5.000.000 VNĐ/m3 (chưa bao gồm vật tư bu lông móng đặc chủng).
Hạng mục bốc dỡ, cẩu đưa máy vào vị trí : Tùy thuộc vào giá thuê xe cẩu (cẩu 10 tấn, 20 tấn, 50 tấn…) và xe nâng theo ca. Trung bình từ 3.000.000 – 15.000.000 VNĐ/ca.
Hạng mục căn chỉnh cơ khí chính xác, đấu nối thủy lực, nạp khí Ni-tơ (vào bình tích áp): 5.000.000 – 20.000.000 VNĐ (tùy độ phức tạp).
Hạng mục lập trình, đấu nối tủ điện điều khiển: 3.000.000 – 15.000.000 VNĐ.
Khuyến nghị: Việc xé lẻ các công đoạn cho nhiều nhà thầu khác nhau thường dẫn đến tình trạng “cha chung không ai khóc” khi máy gặp sự cố. Chúng tôi khuyên bạn nên sử dụng dịch vụ lắp đặt máy ép thủy lực trọn gói để một đơn vị duy nhất chịu trách nhiệm bảo hành toàn bộ hiệu suất hoạt động của máy.

Quy trình thi công lắp đặt máy ép thủy lực chuẩn chuyên gia
Chất lượng của một cỗ máy công nghiệp phụ thuộc 50% vào nhà sản xuất và 50% vào năng lực của đội ngũ thi công. Dưới đây là quy trình 8 bước nghiêm ngặt được các kỹ sư tuân thủ khi tiến hành lắp đặt máy ép thủy lực.
Bước 1: Khảo sát hiện trạng mặt bằng và lập phương án thi công
Trước khi máy cập bến, kỹ sư trưởng sẽ đến trực tiếp nhà xưởng để đo đạc. Các công việc bao gồm:
Kiểm tra kích thước cửa ra vào, độ chịu tải của đường nội bộ xưởng.
Đo đạc vị trí đặt máy, đảm bảo khoảng cách an toàn với các máy móc khác và lối đi cho công nhân.
Kiểm tra nguồn điện nhà xưởng (điện áp 3 pha 380V, công suất trạm biến áp có đủ chịu tải khi máy ép khởi động hay không).
Lập bản vẽ phương án di chuyển (đường đi của xe nâng, xe cẩu) và phương án an toàn.
Bước 2: Thi công nền móng (
Đây là “bộ rễ” của cỗ máy. Tùy theo bản vẽ của nhà sản xuất máy, công tác làm móng được tiến hành:
Cắt bê tông nền xưởng, đào hố theo kích thước tiêu chuẩn.
Đầm chặt đất nền, trải lớp đá dăm.
Thi công lồng thép chịu lực, định vị các giếng chờ bu lông neo.
Đổ bê tông mác cao và bảo dưỡng trong 14 – 21 ngày để đạt cường độ chịu nén tối đa.
Lưu ý: Đối với máy dập tốc độ cao, kỹ sư thường phải thiết kế thêm hệ thống lò xo hoặc đệm cao su giảm chấn ở móng để ngăn rung động truyền sang các máy CNC gắp chính xác bên cạnh.

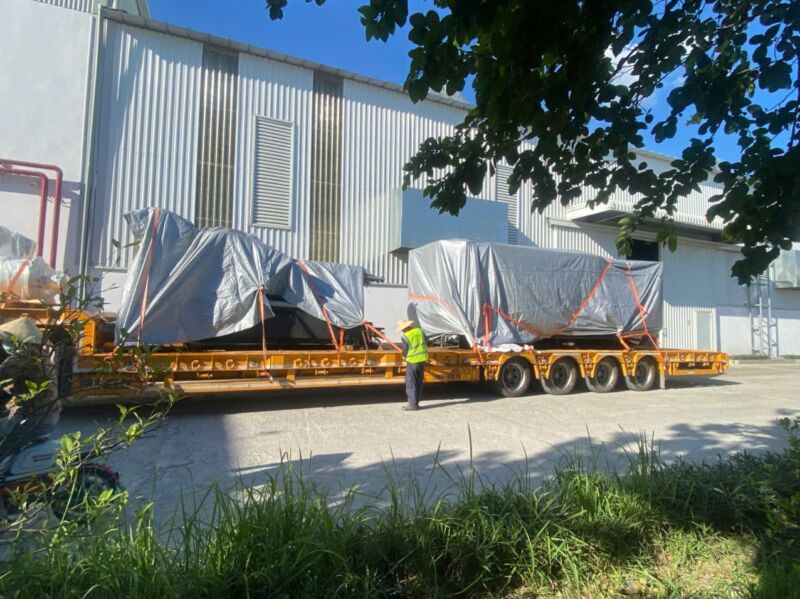

Bước 3: Đưa thiết bị vào vị trí

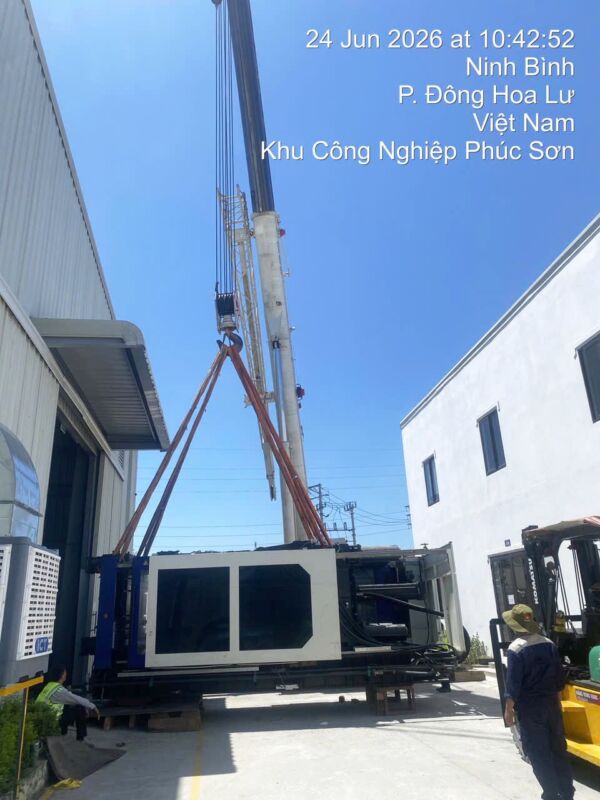

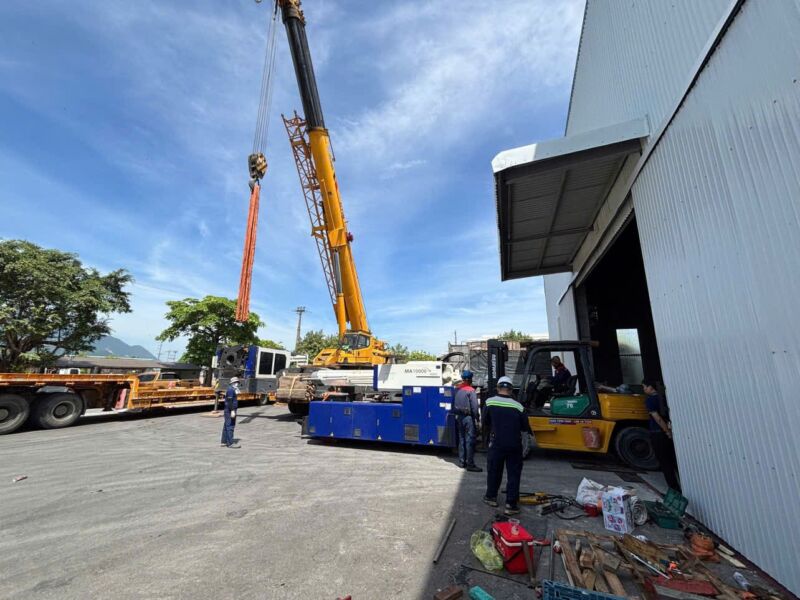

Sử dụng các thiết bị nâng hạ hạng nặng, máy ép được đưa vào xưởng.

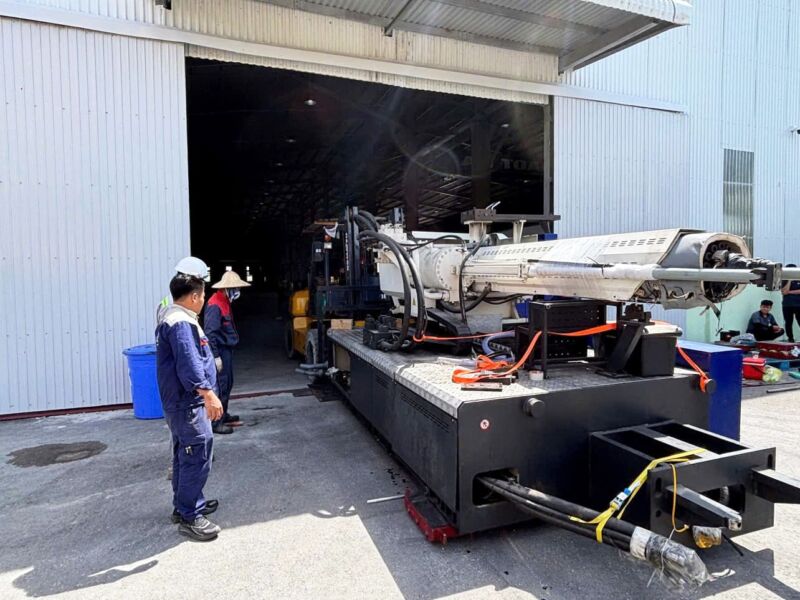

Với các máy lớn rời khối, thân dưới sẽ được đặt vào vị trí trước, căn lọt các bu lông neo móng.
Tiếp theo là lắp đặt các cột trụ .
Cuối cùng là cẩu phần dầm trên chứa cụm xi lanh chính và ráp nối lại. Quá trình này đòi hỏi sự phối hợp nhịp nhàng giữa người lái cẩu và thợ tín hiệu để không làm xước các trục dẫn hướng.

Bước 4: Căn chỉnh cơ khí và thăng bằng
Bước quan trọng nhất quyết định chất lượng của dịch vụ lắp đặt máy ép thủy lực.
Kỹ sư sử dụng kích thủy lực nhỏ, nêm chêm và thước thủy bình có độ chia 0.02mm/m đặt trên bàn máy.
Điều chỉnh các nêm chêm sao cho độ nghiêng theo hai trục X và Y đạt mức cho phép của nhà sản xuất (thường < 0.05mm/m).
Kiểm tra độ song song giữa bàn dập và đầu trượt ở cả vị trí điểm chết trên và điểm chết dưới.
Sau khi đạt chuẩn, tiến hành rót vữa không co ngót lấp đầy các khe hở ở đế máy, siết chặt đai ốc bu lông neo bằng cờ lê lực.

Bước 5: Lắp đặt, đấu nối hệ thống thủy lực
Cố định trạm nguồn gồm mô tơ, bơm dầu, hệ thống van phân phối.
Làm sạch hoàn toàn các đường ống thép đúc trước khi lắp ráp để loại bỏ mạt sắt, xỉ hàn – “kẻ thù số 1” gây kẹt van thủy lực.
Kết nối các đường ống cứng, ống mềm chịu áp lực cao từ trạm bơm đến các xi lanh ép, xi lanh phụ. Siết chặt bằng đầu cốt chuẩn xác, đảm bảo không rò rỉ.
Bơm nạp dầu thủy lực chống mài mòn (thường dùng dầu AW 46 hoặc AW 68). Lưu ý phải bơm qua hệ thống lọc dầu phụ để đảm bảo độ sạch tuyệt đối của dầu trước khi vào bồn chứa của máy.
Bước 6: Đấu nối tủ điện điều khiển và lập trình
Kéo cáp nguồn từ tủ phân phối chính của xưởng vào tủ điện của máy ép.
Đấu nối hệ thống dây tín hiệu từ các cảm biến hành trình, cảm biến áp suất, thước quang học, hàng rào quang điện an toàn về bộ điều khiển trung tâm.
Kiểm tra chạm chập, đo điện trở cách điện.
Bước 7: Vận hành thử nghiệm
Sau khi hoàn tất đấu nối, máy ép không được chạy ép tải ngay mà phải qua các bước:
Chạy không tải : Bật bơm dầu thủy lực, kiểm tra chiều quay của mô tơ. Chạy các xi lanh lên xuống từ từ để xả sạch bọt khí bên trong đường ống và xi lanh. Khí lẫn trong dầu sẽ gây giật cục, rung xóc và tăng nhiệt độ nhanh chóng.
Chỉnh áp suất: Cài đặt các thông số van an toàn, van tràn theo đúng áp suất thiết kế.
Chạy có tải: Sử dụng các gối đỡ kim loại chịu lực để cho máy ép đạt đến lực ép định mức (100% tải). Giữ áp trong một khoảng thời gian nhất định để kiểm tra độ sụt áp, độ giãn dài của trụ, và tìm các điểm rò rỉ siêu nhỏ.
Bước 8: Bàn giao, đào tạo và nghiệm thu
Kết thúc quy trình lắp đặt máy ép thủy lực, đơn vị thi công sẽ làm sạch khu vực làm việc, bàn giao các biên bản đo đạc. Quan trọng nhất là bước đào tạo nhân viên nhà máy về cách vận hành an toàn, cách cài đặt thông số lực ép trên màn hình HMI, và các danh mục bảo dưỡng định kỳ hàng ngày, hàng tháng.
Dịch vụ di dời và lắp đặt máy ép nhựa công nghiệp
Lưu ý sống còn khi di dời và lắp đặt hệ thống máy CNC công nghiệp nặng
Những tiêu chuẩn an toàn bắt buộc khi lắp đặt máy ép thủy lực
Trong công nghiệp, an toàn luôn đặt lên hàng đầu. Một hợp đồng lắp đặt máy ép thủy lực uy tín phải cam kết tuân thủ các quy chuẩn khắt khe sau:
Tiêu chuẩn về hệ thống cơ khí và móng nâng
Bu lông móng phải là loại thép cường độ cao (Grade 8.8 hoặc 10.9).
Khe hở giữa trục dẫn hướng và bạc lót phải được tinh chỉnh theo đúng dung sai (thường từ 0.1 – 0.2mm tùy kích thước). Nếu quá chặt sẽ gây xước xát, sinh nhiệt (lột dên); quá lỏng sẽ làm máy bị vặn xoắn khi ép lệch tâm.
Tiêu chuẩn chống rò rỉ và bảo vệ môi trường
Khu vực đặt trạm nguồn thủy lực nên có gờ đê bao xung quanh hoặc rãnh thu gom mương tràn. Đề phòng trường hợp ống vỡ, hàng trăm lít dầu tràn ra ngoài sẽ không lan rộng gây trơn trượt hay ô nhiễm đất, nước ngầm.
Tuyệt đối không sử dụng băng tan thông thường cho đường ống thủy lực áp cao, vì các mảnh băng vụn có thể trôi vào dầu và làm kẹt van ty. Phải sử dụng gioăng cao su chịu dầu hoặc keo khóa ren chuyên dụng.
Hệ thống bảo vệ an toàn quang điện
Không một máy ép đời mới nào được phép bàn giao nếu thiếu hệ thống an toàn chùm tia quang học. Thiết bị này phát ra màn tia hồng ngoại trước khu vực đặt phôi. Trong lúc đầu ép đang đi xuống, nếu tay công nhân hoặc dị vật vô tình chạm vào màn tia, máy sẽ lập tức phanh dừng khẩn cấp, ngăn chặn tai nạn đứt lìa tay thương tâm. Đơn vị thi công phải kiểm tra tính phản hồi tức thì (tính bằng mili-giây) của hệ thống này.

Phân loại máy ép thủy lực và các lưu ý tiêng khi lắp đặt từng loại
Nhu cầu gia công rất đa dạng, kéo theo cấu tạo máy ép cũng khác nhau. Dịch vụ lắp đặt máy ép thủy lực phải có sự điều chỉnh phương pháp sao cho phù hợp với từng kiểu dáng cấu trúc:
Máy ép thủy lực khung chữ C
Đặc điểm: Dùng cho ép ráp vòng bi, đột dập chi tiết nhỏ, ép nắn trục. Thân máy hình chữ C, hở 3 mặt giúp dễ đưa phôi vào.
Lưu ý khi lắp đặt: Do kết cấu không đối xứng, trọng tâm máy thường dồn về phía sau (nơi đặt xi lanh và khung xương sống). Khi cẩu phải móc dây đúng các vấu cẩu được nhà sản xuất hàn sẵn để tránh máy bị lật úp. Máy chữ C khi chịu lực ép tối đa sẽ có độ “há miệng” nhỏ, do đó việc căn bằng bàn máy ban đầu càng phải chuẩn xác.
Máy ép thủy lực 4 trụ
Đặc điểm: Phổ biến nhất trong ép khuôn nhựa, ép ván gỗ, vuốt sâu kim loại . Gồm đế, đầu trên và 4 trụ dẫn hướng kết nối lại.
Lưu ý khi lắp đặt: Khó khăn lớn nhất là đảm bảo 4 trụ phải vuông góc tuyệt đối với mặt đế, và song song với nhau. Quá trình siết ê cu lớn cố định 4 trụ cần phải áp dụng phương pháp gia nhiệt bu lông hoặc dùng kích kéo căng bằng thủy lực để đảm bảo cả 4 góc chịu lực siết đều nhau.
Máy ép khung chữ H
Đặc điểm: Khung kín thép khối hàn cường lực, độ cứng vững cực cao, chuyên dùng ép chi tiết lớn, dập chi tiết thân vỏ ô tô.
Lưu ý khi lắp đặt: Trọng lượng thân máy rất nặng. Đòi hỏi móng máy phải thiết kế chống lún sâu. Nếu máy có xi lanh đệm dưới (Cushion cylinder), kỹ sư phải thi công hệ thống ống ngầm bên trong hố móng trước khi hạ thân máy xuống.
Máy ép phế liệu / Ép kiện
Đặc điểm: Dùng ép rác, giấy, nhôm phế liệu. Thường nằm ngang (ép ngang).
Lưu ý khi lắp đặt: Vì môi trường làm việc nhiều bụi bẩn, rác thải, bộ phận làm mát dầu thủy lực và các cảm biến hành trình phải được che chắn kỹ lưỡng trong quá trình lắp đặt.
Dấu hiệu nhận viết máy ép thủy lực được lắp đặt kém chất lượng
Nếu bạn giao phó công việc cho những thợ nghiệp dư hoặc các cơ sở cơ khí không chuyên về hệ thống áp lực cao, thiết bị của bạn có thể sẽ gặp phải các triệu chứng sau ngay trong vài tháng đầu hoạt động. Đây là hồi chuông cảnh báo về việc lắp đặt máy ép thủy lực sai kỹ thuật:
1. Tiếng ồn và rung động bất thường: Khi máy đi xuống chạm phôi sinh lực ép, toàn bộ khung máy giật nảy lên, nền nhà xưởng rung rinh mạnh. Bơm dầu kêu réo lớn (hiện tượng xâm thực bọt khí Cavitation). Nguyên nhân do không làm móng, đế máy không được căn nêm chêm tiếp xúc đều, hoặc đấu sai chiều quay bơm, đường ống hút gió.
2. Dầu thủy lực rò rỉ khắp nơi: Các cút nối, bích mặt bích nhỏ giọt hoặc phun sương dầu. Nguyên nhân do kỹ năng siết ren kém, quên gioăng chỉ, hoặc đường ống thép bị uốn cong ép gập làm rạn nứt cấu trúc kim loại.
3. Ép không đạt lực (Sụt áp): Máy ghi 200 tấn nhưng ép đến 150 tấn là dừng không xuống nổi. Nguyên nhân có thể do đấu nối van tỷ lệ sai dây tín hiệu, cài đặt van an toàn sai, hoặc lắp ngược các van một chiều trong cụm block thủy lực.
4. Chuyển động giật cục, không đều: Đầu ép di chuyển xuống bị giật từng nhịp, không trơn tru. Do quá trình xả e (bọt khí) không triệt để khi lắp đặt, hoặc các trục dẫn hướng bị lắp siết quá căng ở một bên, gây ma sát khô.
5. Sản phẩm ép ra có dung sai lớn: Độ dày của phôi sau khi ép bị lệch (bên dày bên mỏng). Rõ ràng nhất là bàn ép và đế máy không được căn thủy bình đúng tiêu chuẩn ở Bước 4.
Khắc phục những hậu quả này thường tốn kém hơn rất nhiều so với việc thuê một dịch vụ chuyên nghiệp ngay từ đầu, chưa kể chi phí thiệt hại do đình trệ sản xuất.

Căn cứ để lựa chọn đơn vị cung cấp dịch vụ lắp đặt máy ép thủy lực uy tín
Tại thị trường Việt Nam hiện nay, không khó để tìm thấy các công ty cơ khí, nhưng những nhà thầu thực sự chuyên sâu về thủy lực công nghiệp nặng lại đếm trên đầu ngón tay. Để “chọn mặt gửi vàng”, bạn hãy yêu cầu các nhà cung cấp dịch vụ chứng minh 4 tiêu chí sau:
Đội ngũ kỹ sư chuyên môn cao, có chứng chỉ hành nghề
Hệ thống thủy lực là sự kết hợp của nhiều mảng: Cơ học vật rắn, Thủy lực học, Điện – Tự động hóa. Nhà thầu cần có kỹ sư trưởng chuyên về thủy lực, am hiểu cách đọc sơ đồ nguyên lý thủy lực phức tạp của Đức, Nhật, Đài Loan… để bắt bệnh ngay khi lắp ráp.
Hệ thống trang thiết bị đồ nghề hiện đại
Bạn không thể lắp đặt máy ép thủy lực độ chính xác cao chỉ bằng thước dây và búa tạ. Đơn vị thi công uy tín phải sở hữu các thiết bị đo kiểm chuyên dụng: thước thủy điện tử độ nhạy cao, máy bắn laser căn tâm, cờ lê lực, máy đo áp suất điện tử, máy lọc dầu di động, thiết bị kiểm tra rò rỉ.
Có kinh nghiệm thực chiến với nhiều dự án tương tự
Hãy yêu cầu họ cung cấp hồ sơ năng lực, hình ảnh/video thực tế tại các dự án họ đã triển khai (đặc biệt là với mức tải trọng tương đương cỗ máy bạn sắp lắp). Công ty lắp máy 50 tấn rất giỏi chưa chắc đã đủ năng lực để làm móng và ráp module cho máy 1000 tấn.
Cam kết bảo hành, bảo trì và hỗ trợ xử lý sự cố
Một dịch vụ chuẩn chỉnh không kết thúc ở lúc ký biên bản nghiệm thu. Họ phải có hợp đồng cam kết bảo hành chất lượng lắp đặt từ 6 – 12 tháng. Khi máy móc xảy ra hiện tượng kẹt van hay tụt áp đột ngột giữa ca đêm, đơn vị cung cấp dịch vụ phải cam kết có mặt trong vòng 12 – 24 tiếng để xử lý, tránh ảnh hưởng đến tiến độ giao hàng của bạn.

Câu hỏi thường gặp (FAQ) về quá trình thi công lắp đặt máy ép thủy lực
Để giải đáp nhanh những băn khoăn của các chủ đầu tư, chúng tôi tổng hợp lại một số thắc mắc phổ biến nhất:
Hỏi: Quá trình lắp đặt máy ép thủy lực thường kéo dài bao lâu?
Đáp: Như bảng báo giá đã đề cập, thời gian phụ thuộc hoàn toàn vào quy mô. Với máy dưới 100 tấn, mặt bằng thuận lợi, thường mất 1-3 ngày. Với các hệ thống khổng lồ cần làm móng, thời gian đào và chờ khô bê tông móng mất khoảng 2-3 tuần, sau đó mất thêm 1-2 tuần để lắp ghép, căn chỉnh và chạy thử nghiệm.
Hỏi: Máy ép thủy lực cỡ nhỏ (dưới 30 tấn) có cần làm móng bê tông đúc sẵn không?
Đáp: Thông thường là không. Bạn có thể đặt trực tiếp trên nền xưởng hiện tại (yêu cầu nền bê tông dày khoảng 15-20cm trở lên). Đơn vị thi công chỉ cần khoan nền, đóng bu lông nở thép và căn chỉnh bằng tấm chêm, sau đó có thể đệm thêm cao su công nghiệp giảm chấn là đủ an toàn.
Hỏi: Loại dầu thủy lực nào tốt nhất để châm vào máy khi mới lắp đặt?
Đáp: Việc chọn dầu phụ thuộc vào thông số của bơm thủy lực (Bơm bánh răng, bơm cánh gạt hay bơm piston). Ở điều kiện khí hậu nhiệt đới tại Việt Nam, các kỹ sư thường khuyến cáo sử dụng dầu thủy lực có cấp độ nhớt ISO VG 46 hoặc VG 68 của các thương hiệu uy tín (như Shell Tellus, Castrol Hyspin, Total Azolla, Motul). Tuyệt đối không dùng dầu tái chế kém chất lượng sẽ làm xước nòng ty và nghẹt van.
Hỏi: Nếu tôi mua máy ép thủy lực cũ bãi của Nhật Bản, đơn vị dịch vụ có nhận lắp đặt không?
Đáp: Hoàn toàn có. Việc lắp đặt máy ép thủy lực cũ (hàng bãi) thậm chí còn phổ biến hơn mua máy mới tại Việt Nam. Tuy nhiên, quy trình này sẽ phát sinh thêm công đoạn quan trọng là: Vệ sinh súc rửa toàn bộ bình dầu, thay thế lại các gioăng phớt lão hóa, thay vòi rồng thủy lực đã nứt nẻ, và đại tu bơm trước khi đấu điện chạy thử. Chi phí nhân công do đó sẽ nhỉnh hơn so với ráp một chiếc máy “đập hộp”.

VIDEO LIÊN QUAN TỚI NGƯỜI DÙNG:
KHÁCH HÀNG TIÊU BIỂU CỦA MC INDUSTRIES:









![[Thực Chiến] Quy Trình Lắp Đặt Dây Chuyền Sản Xuất Cho Đối Tác Hàn Quốc Kokwang | MC Industries](https://i.ytimg.com/vi/BNa2ZEcN8Sc/hqdefault.jpg)
